在上一集外牆防水漆多次補強、加裝微型雨遮,甚至進行了長達 75 分鐘的模擬降雨極限測試後,小房間整修工程在 2026 年 7 月下旬將焦點重新轉回了內牆結構的修復上。由於外牆滲水點受限於天井狹窄與隔壁舊煙囪等複雜結構,水氣依然會尋找縫隙鑽入,因此師傅決定針對內牆先前高壓灌漿(打針)的區域進行重整備戰。7 月 19 日上午,師傅特別來到小房間,將先前埋設的 14 支止水針頭全部拔除,並使用水泥泥漿將拔針留下的孔洞補平,預備在隔天展開第二次更為嚴密的內牆打針補強工程。
7 月 20 日早上八點,師傅帶者專業的遇水發泡劑與灌漿設備準時進場,展開了長達三個小時的第二次內牆打針補強。施作期間師傅也在頂樓放水測試了約兩個小時,希望能透過化學發泡劑填補深層結構的盲點。然而,殘酷的現實卻再次給了我們重重一擊 —— 師傅中午十一點剛離開不久,十二點半進房檢查時,地磚上竟再度出現了滲漏的積水,甚至連隔天的午後雷陣雨也同樣失守。這無情的結果宣告了單靠「內牆打針」試圖止住外牆強大水壓的工法徹底失敗。

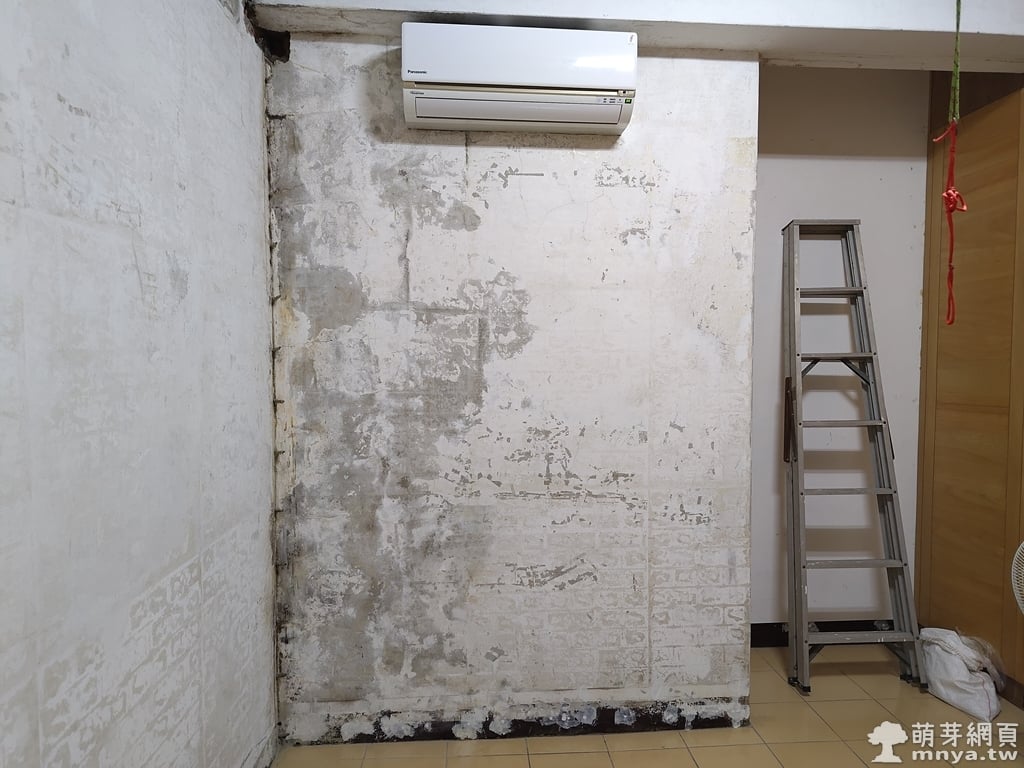

▲ 7/19 上午 10 點 25 分,師傅進房展開拆針與補洞作業。這張照片記錄了拆針前的最後巡禮。

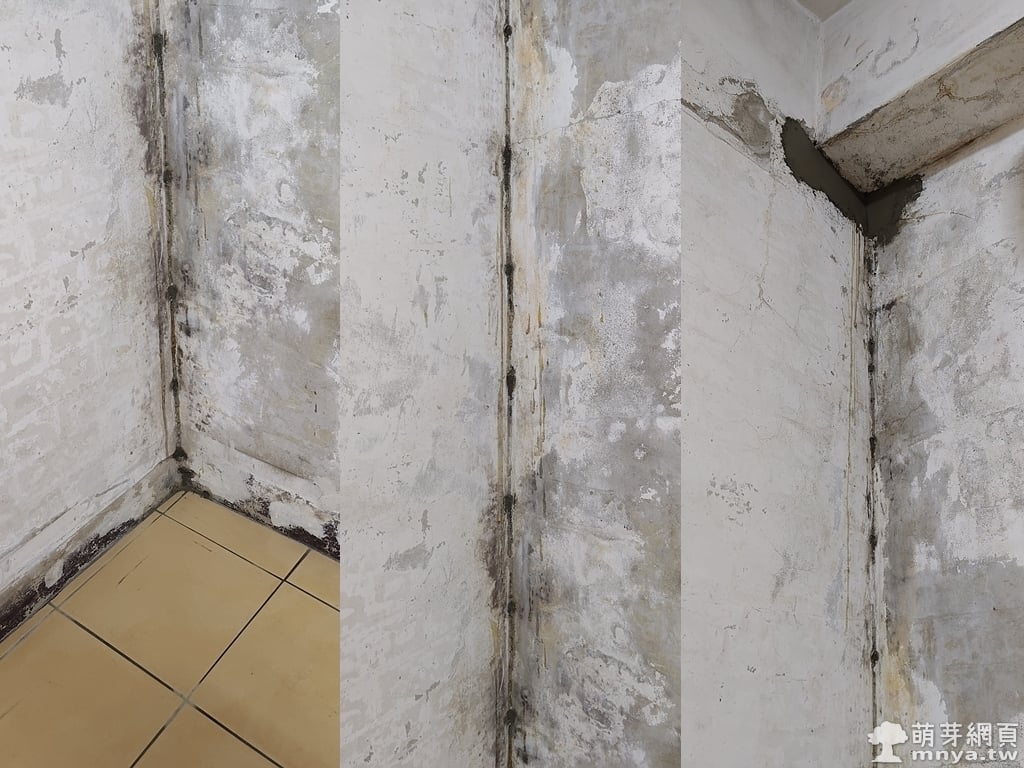

▲ 師傅費了一番功夫將所有金屬止水針頭拔除後,隨即調配水泥泥漿,將拔針後留下的深層孔洞逐一抹平封死。從特寫組合圖可以清楚看見,縱向牆角與天花板觀察洞下方原本凸出的針頭已經不復存在,取而代之的是被濕水泥填平的黑色痕跡。

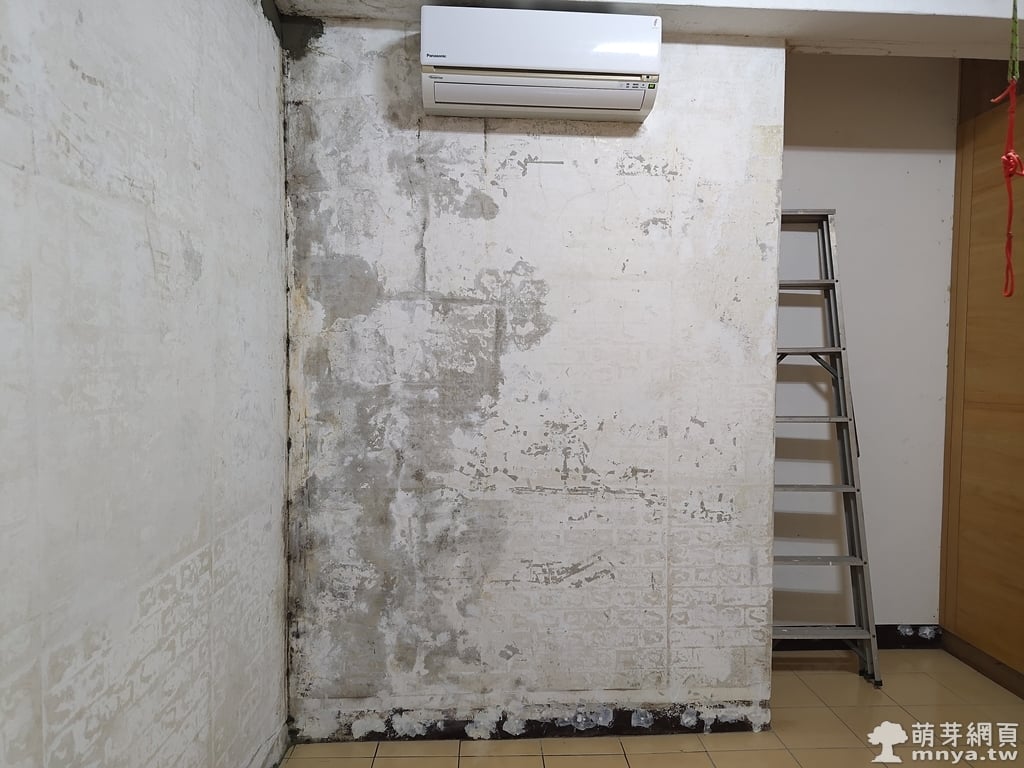

▲ 7/19 上午 10 點 55 分師傅完成拆針與水泥封洞離去。全景檢視整面受損內牆,原本滿布的金屬針頭已清理乾淨,牆面暫時恢復了平整。

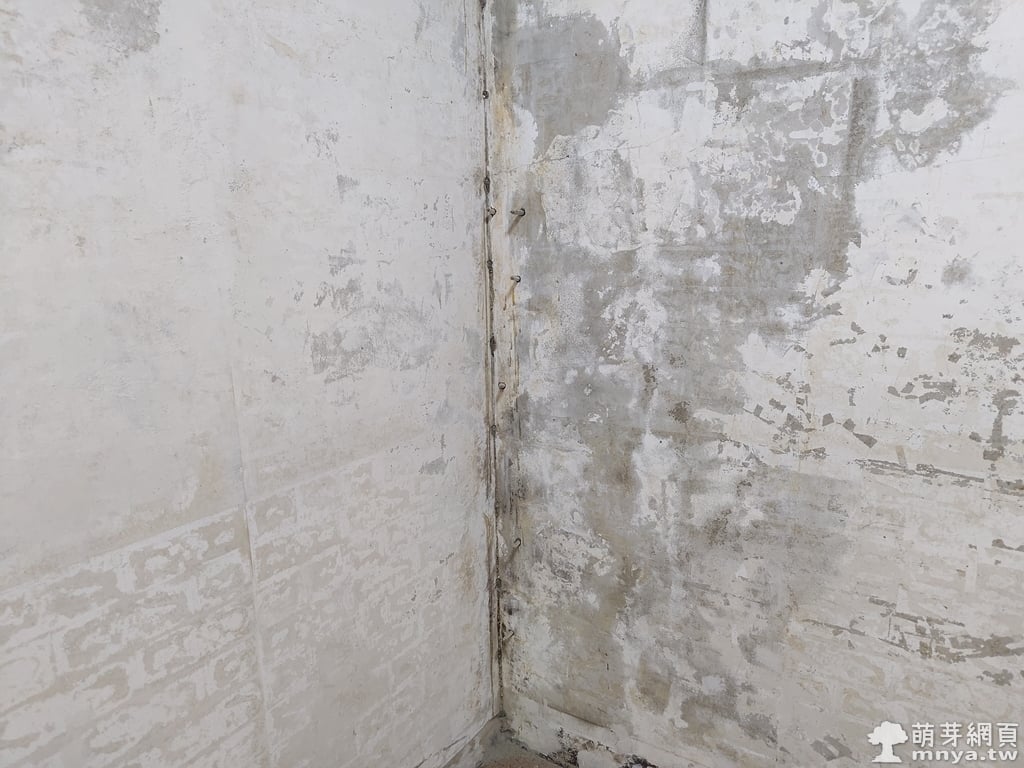

▲ 7/20 早上 8 點,師傅準時進場展開第二次內牆打針工程。特寫天花板與樑柱交界處的觀察洞,師傅前一天在此處補上厚實的水泥砂漿,也都乾得差不多了!

▲ 二次打針的針頭再次密密麻麻地埋入內牆結構中。

▲ 師傅這次內牆灌漿使用的化學藥劑特別拍了下來,是「DH-1A 親水性遇水發泡」灌注堵漏劑。這款藥劑標榜遇水後會自動分散發泡聚合,具有高彈性與抗滲性,常用於地下室與屋頂的防滲堵漏。

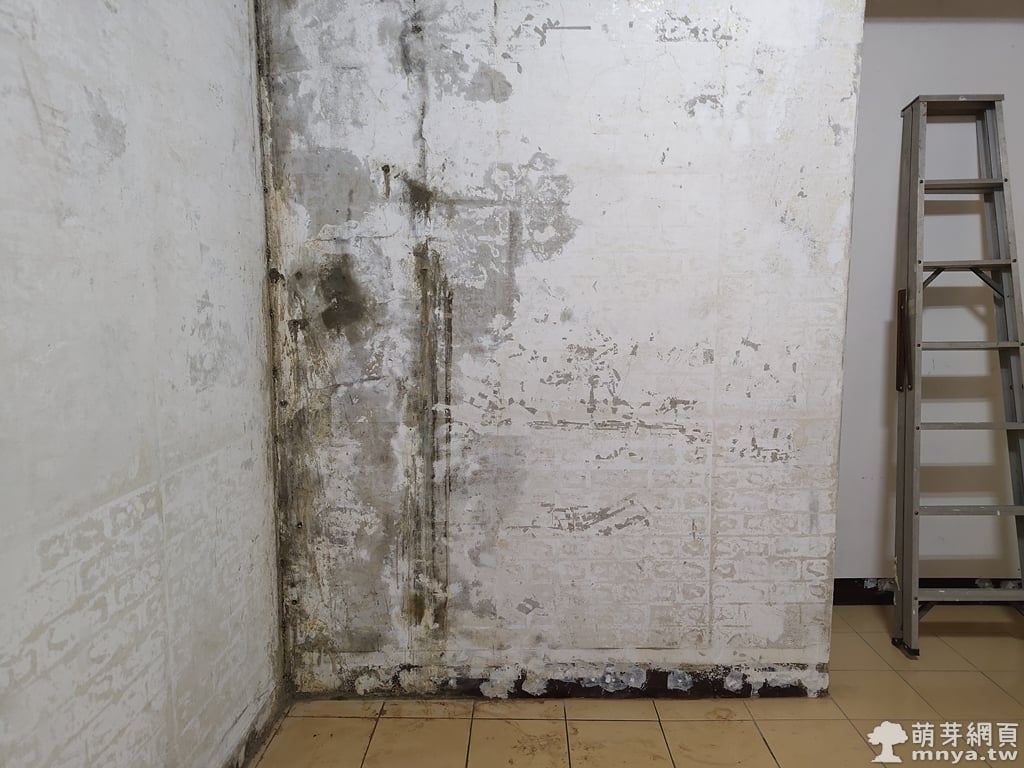

▲ 師傅在施工期間於頂樓放水測試了約兩個小時,直到上午 11 點施作完畢離開。全景觀察二次打針後的牆面,牆角縱向滲出了發泡劑的痕跡,現場飄散著淡淡的化學藥劑味道,大家都在期待這次能否順利止水。

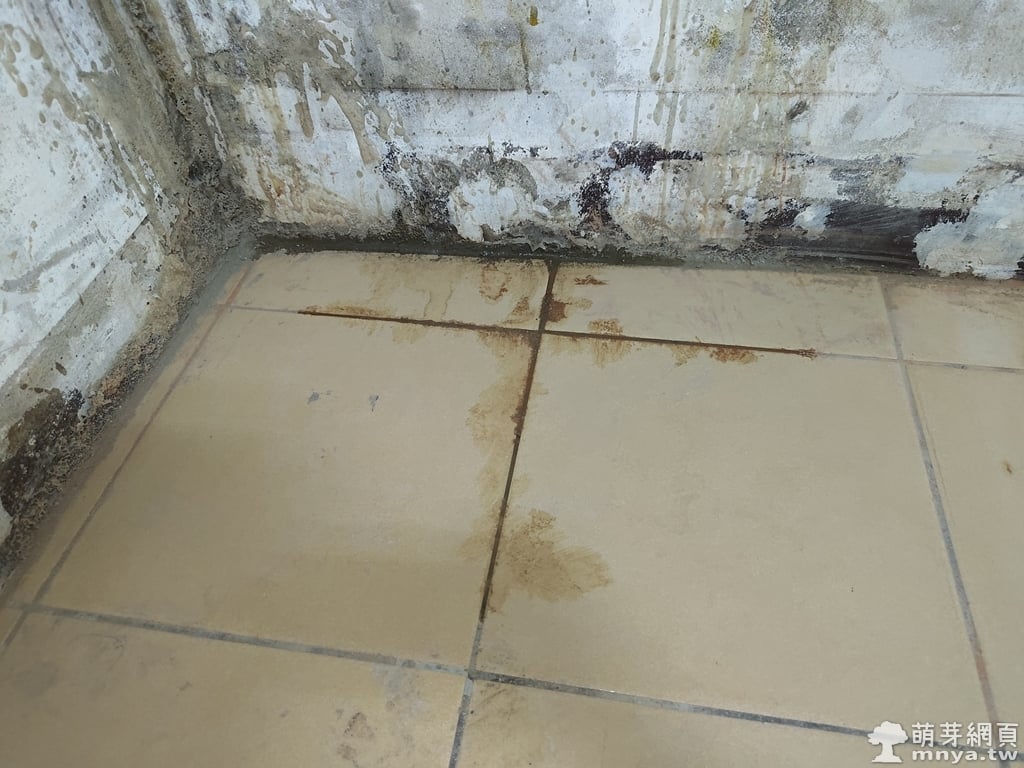

▲ 無奈事與願違,師傅離開後才過了一個多小時,約中午 12 點半我進房檢查,牆角地磚縫隙中竟再次滲出黃褐色水漬!隔天午後雷陣雨時,水流同樣暢行無阻地滲出。這張照片殘酷地證實了單靠內牆打針補強根本抵擋不住外牆的滲水,內牆打針止漏工程宣告徹底失敗。
《上一篇》【2026 年小房間整修工程】第十集:繼續漏水,加強再加強
