在經歷了第十三集追查高處漏點與頂樓矮牆基礎補強後,小房間整修工程在 2026 年 7 月底至 8 月初迎來了充滿意外插曲與細緻修補的章節。7 月 30 日清晨七點十五分,抓漏師傅提早抵達現場準備進行關鍵的試水抓漏,沒想到老天爺開了個大玩笑,家中竟然剛好無預警停水!經師傅與我們一同檢查井水抽水馬達與開井確認後,研判應為水塔感應裝置失靈。儘管試水計畫被迫延後,師傅仍善用時間轉向三樓天井窗,將過去僅簡單塗抹防水漆的鐵窗框直接整座拆除,針對窗框邊緣與結構縫隙進行更為徹底、細膩的防水漆二次塗刷。
令人倍感溫馨的是,7 月 31 日上午師傅再次進場時,特地熱心協助我們將水塔內的液位感應器模組更換為全新零件,讓家中的供水終於恢復正常,非常感謝師傅的幫忙。隨後在 8 月 1 日,師傅更借道隔壁進入極為狹窄的天井深處,針對鄰居要求拆除的鐵皮雨遮進行清理與打平,減少下雨時雨水直擊鐵皮產生的噪音。

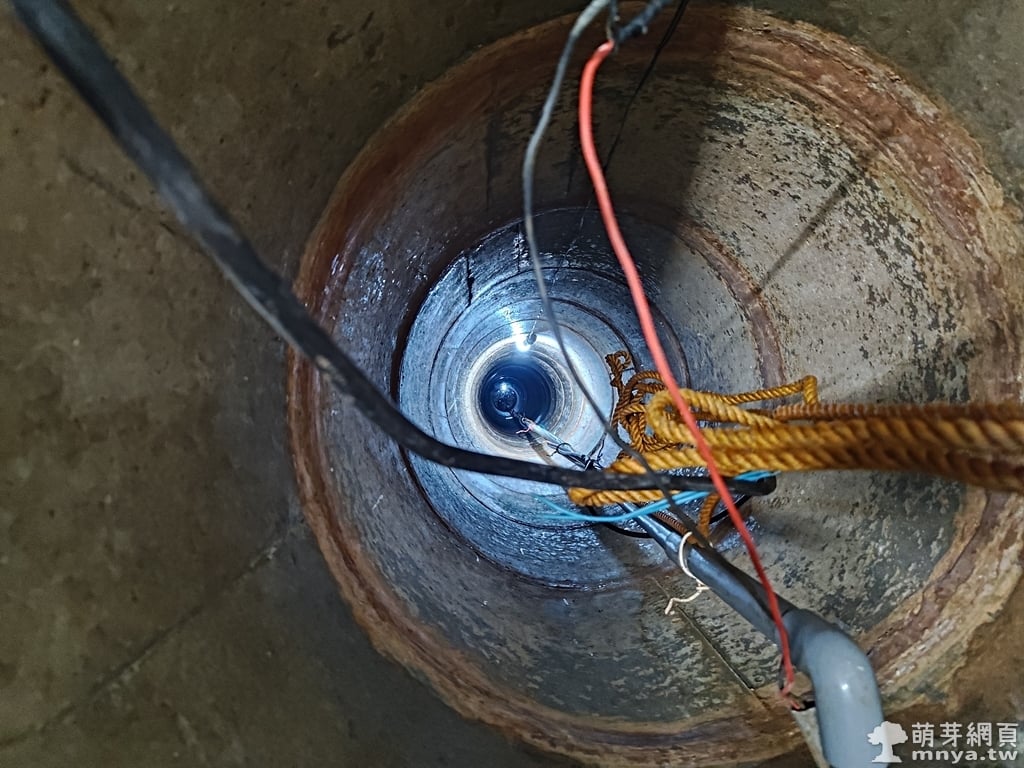

▲ 7/30 早上師傅前來準備試水,卻巧合碰上家中突然無水可用。我們連同師傅打開井水井蓋進行檢查,初步測試抽水馬達似乎接觸不良,但運轉並無大礙,研判問題出在更頂層的水塔端。

▲ 探頭往深的井水井底拍攝,可以看到水面反射著微光,井水存量充足。這證實了地下水源正常與抽水馬達本身並未損壞,無水可用的問題確定是水塔感應裝置失靈所致。

▲ 巡視小房間內牆情況,因當天無水可進行大範圍人工放水測試,牆面暫時保持乾燥。梯子依然架在小房間內,準備等待水塔修復後再進行試水。

▲ 既然暫時無法試水,師傅便將精力轉向三樓天井窗框的細緻防水防護。這張照片是拆卸下來的鐵窗框。這次師傅直接將其撬下,以便針對窗框後方隱蔽的磚牆縫隙進行全面塗封。

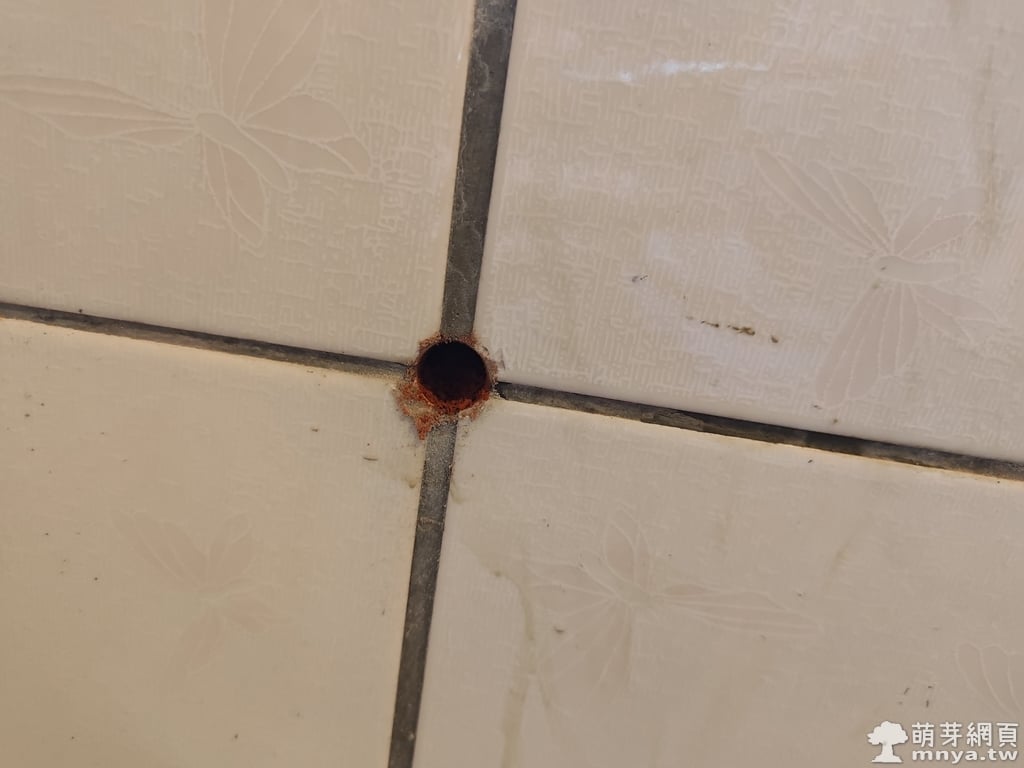

▲ 特寫廁所牆面上新鑽出的孔洞,師傅經常透過這種方式抓漏。

▲ 拆除鐵窗框後的三樓天井窗台實況。沒有了鐵框的阻礙,師傅得以將灰色防水漆均勻且厚實地刷塗在整個窗台與側面水泥牆上,大幅提升了這個高風險滲水區域的防禦等級。

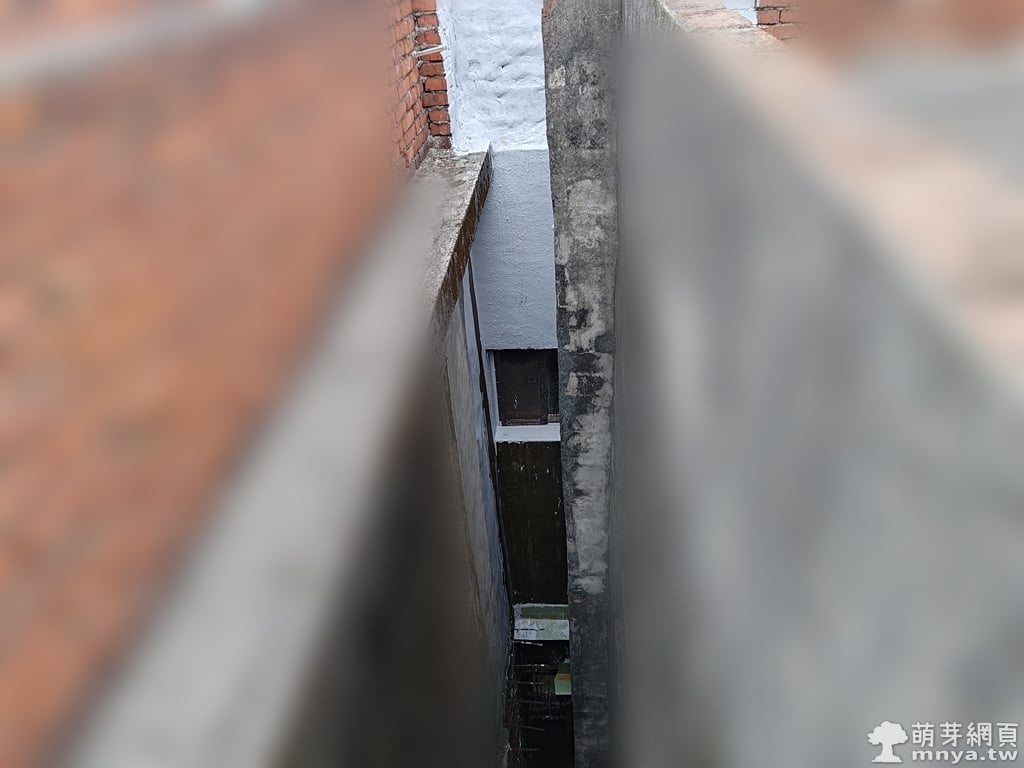

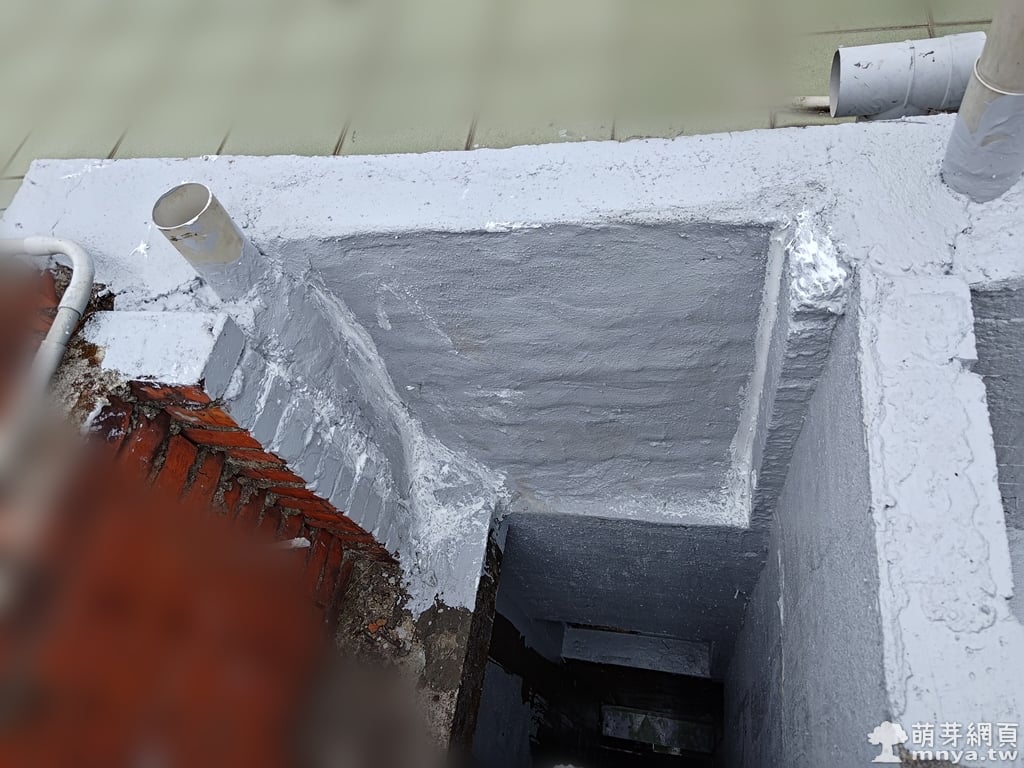

▲ 從頂樓天井向下拍攝整面塗刷完畢的外牆。經過窗框拆除與細緻補強後,整面外牆呈現出一致且扎實的灰白色防水漆膠泥層,結構看起來更加完整。

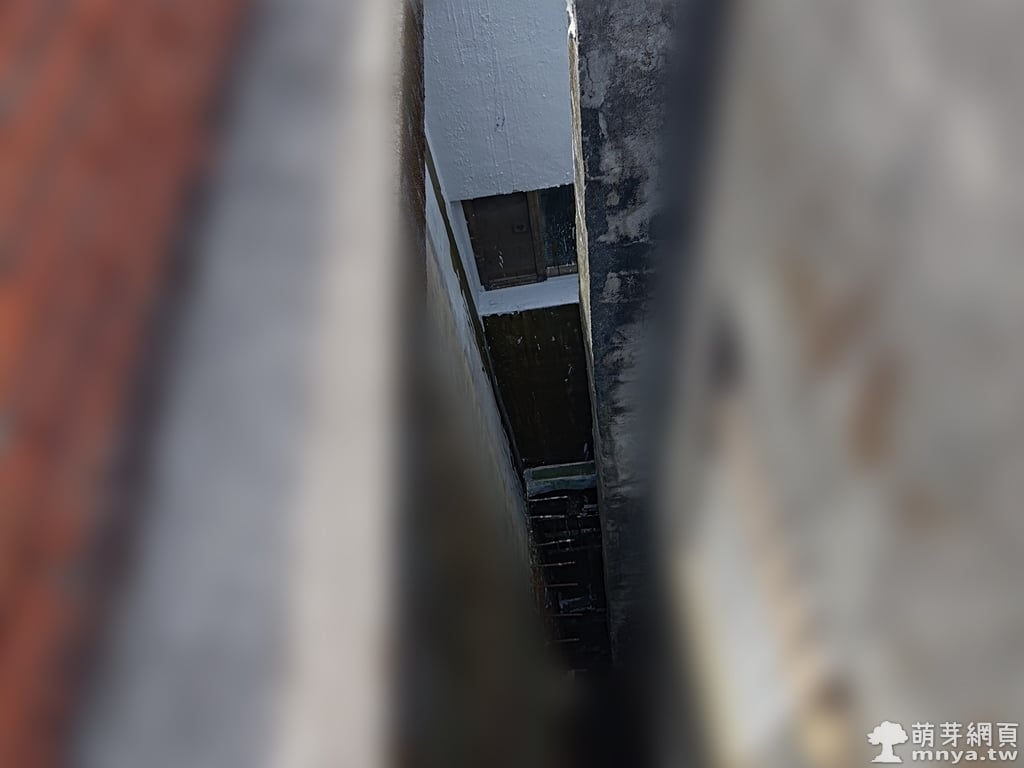

▲ 7/31 早上 9 點 50 分師傅再次抵達。師傅登上頂樓針對矮牆與天井開口邊緣進行最後的防水加強,確保牆頂不會有任何雨水積聚滲入。

▲ 當天師傅更極為熱心地協助我們更換水塔內的液位感測器(雷達 ST-70AB 液位控制器模組)。換上全新浮球與開關後,家中供水順利恢復正常,真的很感謝師傅在抓漏之餘還順手幫我們解決了停水危機!

▲ 8/1 早上 9 點多,師傅從隔壁進入天井深處,針對鄰居要求拆除的鐵皮雨遮進行處置。師傅拆除了下方的鐵皮雨遮,並將上方雨遮向下打平,避免未來下雨時雨滴直接敲擊鐵皮產生劇烈噪音,外牆整體防護工程至此已漸趨完善。之後就是等自然下雨測試了,如果順利,不但不用打二樓廁所牆面,還能進行最終收尾修補工程,徹底結束難纏的漏水修補工程!
《上一篇》【2026 年小房間整修工程】第十三集:內牆高處漏水,頂樓矮牆補強
